Ministraciones de Obra: Cómo Funcionan los Pagos por Avance de Construcción en Mérida

Las ministraciones son desembolsos parciales programados que una institución bancaria o un inversionista deposita a la constructora según el avance físico real comprobado por un perito valuador en cada hito del proyecto (cimentación, estructura, albañilería, instalaciones y acabados). En residencias de lujo en Mérida, este esquema consta de 5 a 7 ministraciones condicionadas a la inspección de obra.

El Esquema Financiero Ideal para Construir Residencias de Lujo en Yucatán

Esquema de fases y porcentajes de ministración en obra residencial

Construir una residencia de alta gama (con tickets de inversión que oscilan entre los $6 y los $20+ millones de pesos) en privadas exclusivas como Country Club, Cabo Norte o Provincia exige una gestión financiera quirúrgica.

Tanto si financias la obra con recursos propios como si recurres a un crédito hipotecario de construcción o remodelación (BBVA, Banorte, HSBC, Scotiabank), la regla de oro para proteger tu patrimonio es jamás pagar por adelantado más allá del anticipo inicial operativo.

El modelo de ministraciones por avance físico garantiza que el capital permanezca bajo el control del cliente o de la institución bancaria hasta que la constructora demuestre que el hito pactado ha sido ejecutado con la calidad especificada.

Las 6 Fases Típicas del Calendario de Ministraciones en Mérida

Para mantener el flujo de caja saludable y asegurar el suministro continuo de insumos en obra, una residencia de 400 a 800 m² suele estructurarse en las siguientes ministraciones:

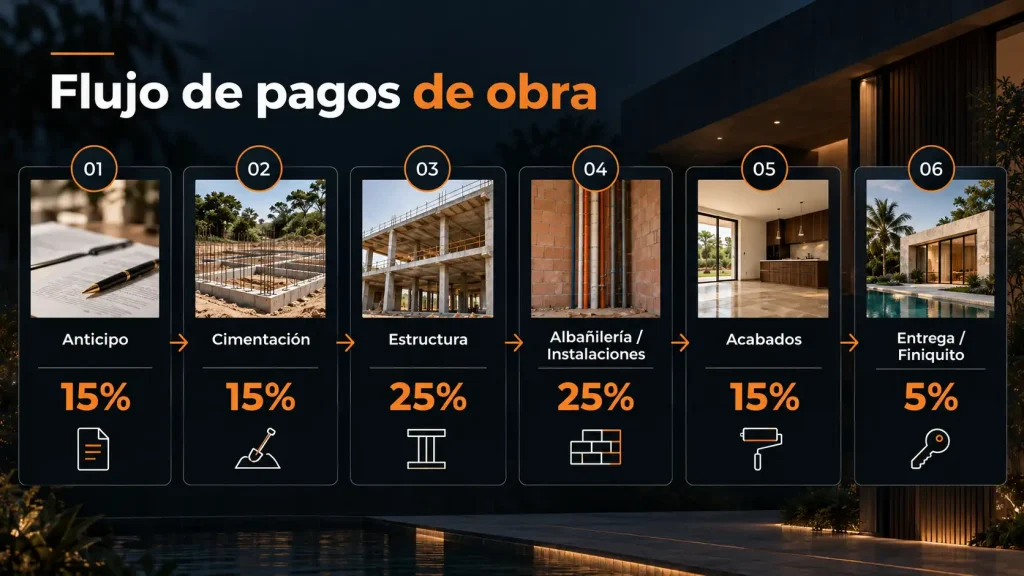

  1. Ministración 1 — Anticipo Operativo (15% – 20%): Firma de contrato, compra anticipada de insumos pesados (acero de refuerzo, cemento), trámites de licencias municipales e instalación de bodega perimetral.
  2. Ministración 2 — Cimentación y Preliminares (15%): Trazo, excavación en piedra laja con maquinaria pesada, plantilla de concreto, zapatas y colocación del acero de cimentación.
  3. Ministración 3 — Estructura y Losas (25%): Colado de columnas, trabes, levantamiento de muros de carga y colado de losas de entrepiso y azotea.
  4. Ministración 4 — Albañilería e Instalaciones Ocultas (25%): Muros divisorios, instalaciones hidrosanitarias, preparación eléctrica, ductería de aire acondicionado inverter y biodigestor.
  5. Ministración 5 — Acabados, Cancelería y Carpintería (15%): Aplanados de chukum, colocación de mármol en pisos, instalación de ventanales Eurovent/Serie 150 y carpintería de cedro/tzalam.
  6. Ministración 6 — Finiquito y Entrega Recepción (5%): Pruebas de instalaciones a presión, pintura final, limpieza profunda y entrega formal del manual de mantenimiento y garantías de vivienda.

Requisitos Clave para la Aprobación de Ministraciones Bancarias

Si construyes mediante un crédito bancario de construcción, la entidad financiera enviará a un perito valuador certificado en cada hito. Para evitar retrasos en los depósitos, se debe contar con:

En Orrisa, facilitamos este proceso incorporando el portal de supervisión remota Gozadera, donde el perito bancario y el cliente pueden auditar el porcentaje de avance físico en alta definición antes de emitir cada liberación financiera.

Preguntas Frecuentes

¿Qué ocurre si el perito bancario determina que el avance es menor al solicitado por la constructora?

El banco únicamente liberará el porcentaje de dinero equivalente al avance físico verificado por el perito. Si la constructora solicitó el 25% pero el avance inspeccionado es del 18%, el depósito se ajustará al 18%, por lo que la empresa debe absorver la diferencia con capital propio para no paralizar los trabajos.

¿Se puede utilizar el terreno como garantía para obtener el crédito de construcción?

Sí. En la modalidad de “Crédito para Construcción en Terreno Propio”, la propiedad del lote se deja como garantía hipotecaria ante el banco. Si el terreno está libre de gravamen, la institución suele financiar entre el 70% y el 100% del costo total de edificación.

¿Con qué frecuencia se realizan las visitas de inspección de ministraciones?

Generalmente se programan visitas cada 30 a 45 días, coincidiendo con el cierre de cada etapa del cronograma de ejecución física.

¿Qué comisiones adicionales cobran las instituciones financieras en créditos de construcción?

Además de la tasa de interés ordinaria, debes considerar la comisión por apertura del crédito (1% a 2%), los honorarios del perito valuador por cada visita de inspección de ministración ($2,500 a $4,500 MXN por visita) y los seguros de obra y vida obligatorios.
